Bij renovatie is de constructie onderweg vaak kwetsbaarder dan in haar definitieve toestand. Afbraakvolgorde, stempeling, tijdelijke lasten en bestaande onzekerheden vragen een eigen stabiliteitsanalyse.

Gepubliceerd: 3 april 2026 Leestijd: 10 min
Terug naar artikels

Tijdelijke bouwfasen als kritieke ontwerptoestand

Bij nieuwbouw wordt de draagstructuur meestal van fundering naar dak opgebouwd. Bij renovatie gebeurt vaak het omgekeerde: bestaande steunpunten worden weggenomen, openingen worden gemaakt, vloeren worden onderstempeld en nieuwe elementen worden in een bestaande structuur geschoven. Daardoor kan een tijdelijke toestand maatgevender zijn dan de eindsituatie.

Een stabiliteitsnota die alleen de definitieve ligger, vloer of wand controleert, is dan onvoldoende. De werffase moet als eigen constructieve toestand worden beschouwd, met eigen belastingen, steunpunten, excentriciteiten, toleranties en onzekerheden.

Opname van bestaande structuur en onzekerheden

Bestaande gebouwen bevatten vaak onbekende wapening, veranderde vloerrichtingen, vroegere doorbraken, verzwakte metselwerkwanden, vochtproblemen of funderingen zonder duidelijke afmetingen. Deze onzekerheden moeten niet worden genegeerd, maar expliciet worden vertaald naar aannames, controles of bijkomend onderzoek.

De opname moet gericht zijn op de fasering: welke elementen dragen nu, welke worden tijdelijk belast door stempels, welke wanden verliezen steun tijdens afbraak, en welke zones hebben onvoldoende reserve? Dat is andere informatie dan nodig is voor een gewone nieuwbouwberekening.

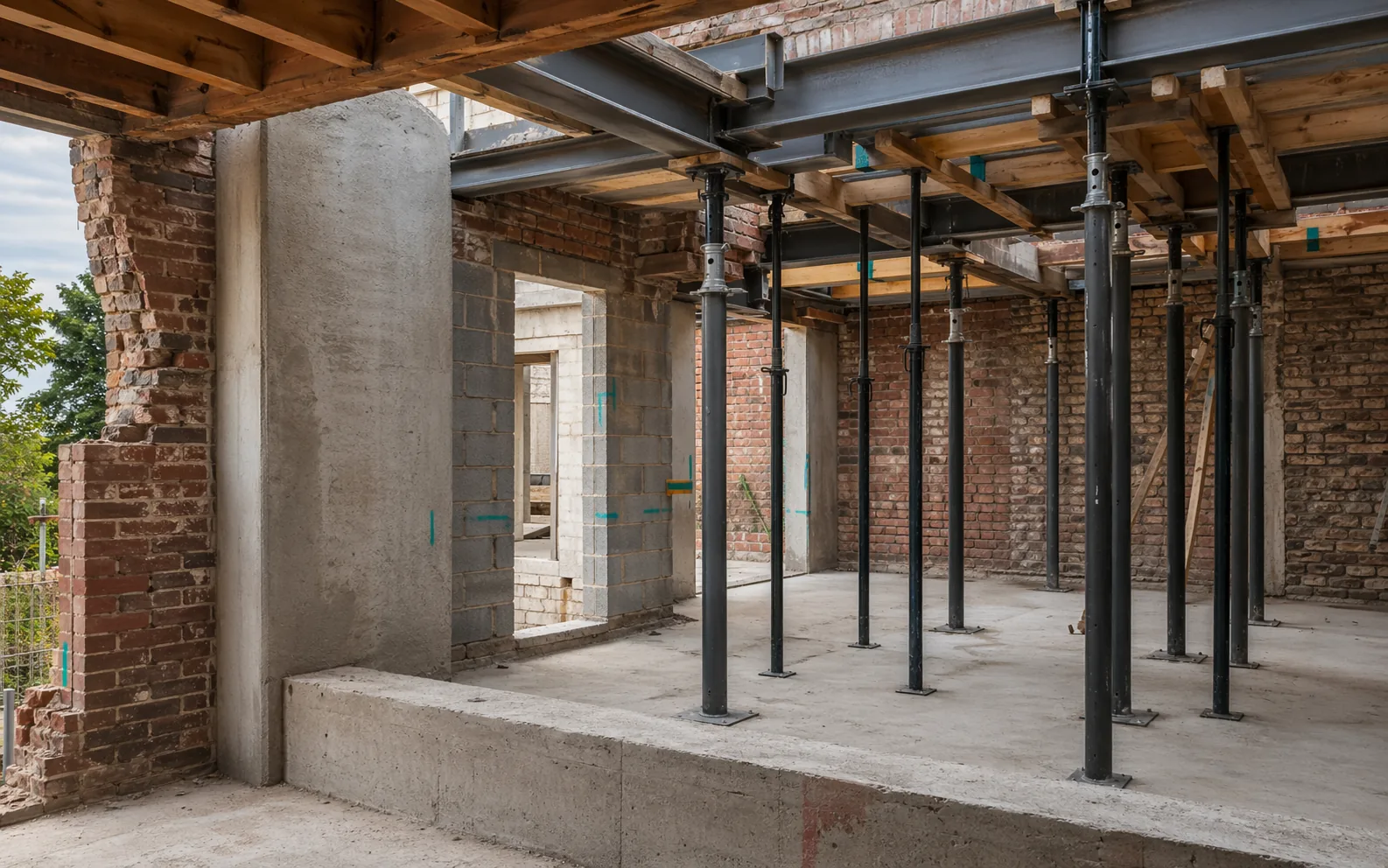

Stempeling en lastafdracht naar beneden

Stempels verplaatsen lasten. Ze brengen reacties naar vloeren, kelderplaten, balken of ondergrond die daar mogelijk niet voor ontworpen zijn. Een rij stempels op een bestaande vloer is dus geen neutrale veiligheidsmaatregel; ze kan een nieuwe belastingstoestand creëren.

De controle omvat stempelcapaciteit, kniklengte, voetplaten, onderverdeling van lasten, doorpons of lokale indrukking, stabiliteit van de gestempelde zone en verwijderingsvolgorde. Ook de overgang van tijdelijk naar definitief moet worden ontworpen: wanneer mag een stempel weg, welke sterkte heeft nieuw beton bereikt, en welke vervorming wordt dan vrijgegeven?

Afbraakvolgorde en uitvoeringsbelasting

Afbraak is een structurele actie. Het verwijderen van een wand, vloerlaag, dakvlak of schoorsteen verandert evenwicht en stijfheid. Bouwpuin, machines, opslag van materialen en tijdelijke concentraties kunnen lokaal hoger zijn dan de gebruiksbelastingen waarvoor een oude vloer oorspronkelijk bedoeld was.

Eurocode 1 benoemt belastingen tijdens uitvoering als onderdeel van de acties op constructies. In renovatie moet die logica praktisch worden vertaald naar beperkingen op stockage, zones waar machines niet mogen staan, volgorde van doorbraken en tijdelijke windgevoeligheid van vrijstaande delen.

Monitoring en duidelijke grenzen voor de werf

Bij risicovolle renovaties kan monitoring nuttig zijn: scheurmeters, peilmetingen, visuele inspectie, controle van stempels of meetpunten op gevoelige gevels. Monitoring is echter geen vervanging voor ontwerp; ze is een controle of het ontwerpgedrag klopt.

Het belangrijkste uitvoeringsdocument is vaak niet de langste berekening, maar een duidelijke faseringstekening met grenzen: wat mag eerst, wat mag niet gelijktijdig, waar komen stempels, welke lasten zijn toegestaan en wanneer moet de ingenieur opnieuw worden betrokken. Die helderheid vermindert risico op de werf.

Geraadpleegde referenties

  1. Eurocode 0: Grondslag voor het constructief ontwerp Buildwise Constructieve Eurocodes

    Eurocode 0 definieert de algemene principes voor grenstoestanden, veiligheid, gebruiksgeschiktheid en betrouwbaarheid.

  2. Eurocode 1: Belastingen op constructies Buildwise Constructieve Eurocodes

    Eurocode 1 beschrijft de relevante belastingen op constructies, waaronder eigengewicht, opgelegde belastingen, wind, sneeuw, thermische belastingen en uitvoeringsbelastingen.

  3. Montage van dragend metselwerk: stabiliteit voorop Buildwise artikel 2022/1.6

    Artikel over aandachtspunten voor dragend metselwerk vóór, tijdens en na de werken om sterkte en stabiliteit te verzekeren.

  4. Puntgevels uit metselwerk: let op de stabiliteit Buildwise artikel 2024/5.1

    Artikel over stabiliteit van vrijstaande puntgevels uit metselwerk, verstijvingsmuren, verbinding met daktimmerwerk en tijdelijke schoring.

Projectcontext

Twijfelt u over ondergrond of draagstructuur?

Wij bekijken graag of de beschikbare gegevens voldoende basis vormen voor een gefundeerde analyse, of waar bijkomend onderzoek of stabiliteitsadvies het ontwerp betrouwbaarder kan maken.

Neem contact op
